Große Baustellen während der Ferien
Die Murtalbahn wird in diesem Sommer an zwei Stellen im Bezirk Murau umfangreich modernisiert. Die Steiermärkischen Landesbahnen haben in den vergangenen Wochen mit großangelegten Arbeiten in Wallersbach (Gemeinde Unzmarkt-Frauenburg) und bei Frojach-Katsch begonnen. Diese Maßnahmen sollen sowohl bestehende Schadstellen beheben als auch die Strecke für den künftigen Betrieb aufwerten.
Traditionell werden Infrastrukturarbeiten an der Murtalbahn in den Ferien durchgeführt, um Auswirkungen auf den regulären Pendler- und Schülerverkehr zu minimieren. Trotzdem bedeutet das für viele Fahrgäste vorübergehend Einschränkungen, da Ersatzverkehr eingerichtet wurde.
Was derzeit konkret geplant und in Arbeit ist

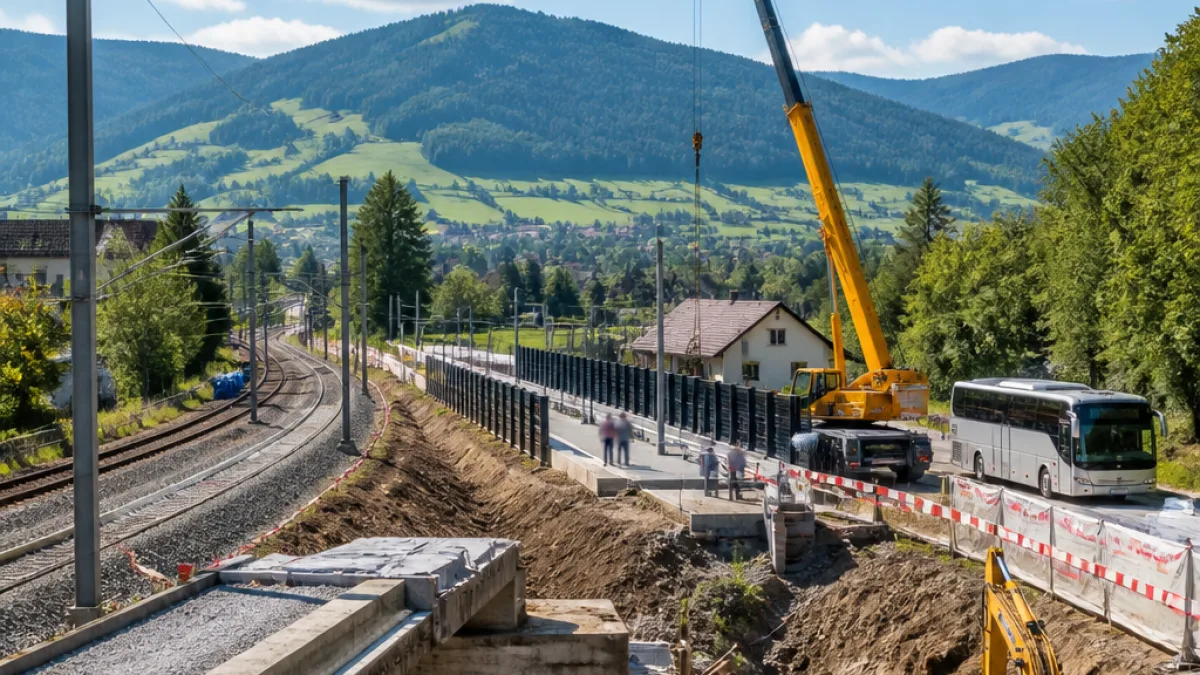

- In Wallersbach wird im Rahmen eines Hochwasserschutzprojekts die Wallersbachbrücke erneuert; gleichzeitig werden auf einer Länge von 200 Metern Ober- und Unterbau der Gleisanlagen erneuert.
- Die Haltestelle Wallersbach erhält einen komplett neuen Randbahnsteig mit einer Länge von 60 Metern. Für diese Maßnahmen sind rund eine Million Euro veranschlagt.
- In Frojach-Katsch werden bestehende Gleis- und Nebenanlagen abgetragen und durch moderne Einrichtungen ersetzt. Geplant ist ein 60 Meter langer Mittelbahnsteig; die Anlage wird in den rechnergestützten Zugleitbetrieb eingegliedert. Für dieses Vorhaben stellen die Landesbahnen rund zwei Millionen Euro bereit.
Finanzielle Eckdaten
| Baustelle | Leistung | Investition |
|---|---|---|
| Wallersbach | Brücken- und Gleiserneuerung (200 m), 60 m Randbahnsteig | rund 1 Million Euro |
| Frojach-Katsch | Neue Gleise, 60 m Mittelbahnsteig, Integration in Zugleitbetrieb | rund 2 Millionen Euro |
Auswirkungen für Fahrgäste und Pendler
Auch wenn die Arbeiten außerhalb der Hauptverkehrszeiten gebündelt wurden, führen Gleisbau und Brückensanierung zu geänderten Fahrplänen und Ersatzverkehren. Fahrgäste müssen sich kurzfristig auf Bus-Ersatzverbindungen einstellen; Reisende sollten daher vorab die Fahrplanauskünfte der Steiermärkischen Landesbahnen prüfen. Die Modernisierungen zielen langfristig auf einen zuverlässigeren und sichereren Betrieb ab, kurzfristig sind aber zusätzliche Umsteige- und Wartezeiten zu erwarten.
Die Investitionen bedeuten eine substanzielle Aufwertung der lokalen Schieneninfrastruktur: Erneuerte Brücken, modernisierte Bahnsteige und die Integration in den rechnergestützten Zugleitbetrieb sollen die Pünktlichkeit und Sicherheit erhöhen. Für Gemeinden entlang der Strecke sind das auch wichtige Signale für den Erhalt guter Verkehrsverbindungen.
Die Landesbahnen planen die Maßnahmen über den Sommer hinaus in ein größeres Modernisierungskonzept einzubetten; die laufenden Baustellen in Wallersbach und Frojach-Katsch sind die ersten sichtbaren Schritte dieser Strategie.
